¿Qué se monitorea y qué se controla?
Se controla:
- Integrado de Cambios
- Alance
- Cronograma
- Costos
- Calidad
- Recursos
- Adquisiciones
Se monitorea:
- Comunicaciones
- Riesgos
- Involucramiento de los Interesados
Introducción
Visión general del curso
Fundamentos de Gerencia de Proyectos
¿Qué es la gerencia de proyectos?
Ciclos de vida de un proyecto
Beneficios de los ciclos de vida
Cómo hacer el seguimiento y control de un proyecto
Aprende y analiza estratégicamente
Presentación del proyecto
¿Qué es el monitoreo y control de un proyecto?
Herramientas para el análisis de datos
Método del valor ganado
¿Qué es el método del valor ganado?
Indicadores de valor ganado
Análisis de tendencias
Análisis de tendencias
Quiz: Método del valor ganado
Otras herramientas de análisis de datos
Análisis Causa-Raíz
Análisis de datos Histograma
Diagramas de control
Diagramas de dispersión
Análisis de riesgos: matriz de Probabilidad e Impacto.
Cierre
Conclusiones finales
You don't have access to this class
Keep learning! Join and start boosting your career
Project monitoring and control is a fundamental discipline to ensure that a project develops according to plan. It consists of a series of management activities that seek to evaluate whether the execution of the project is aligned with the goals established in the initial plan. Here we explore when it is performed, its importance and what elements are monitored and controlled in each area of knowledge.
Monitoring and control is performed during the project execution phase. It is essential to have established certain prior documents, such as the project charter and the project management plan, which must be approved. These documents are essential, as they provide the basis for the project in terms of scope, schedule and costs, also known as the project baselines.
At the start of project execution, the manager should monitor ongoing activities, comparing progress against established baselines.
Monitoring and control are crucial in determining the current status of the project and deciding whether adjustments to the plan are needed or to continue as is. This is achieved through:
Finally, the monitoring and control process strengthens the project manager's ability to manage challenges, adapt to changes and ensure that deliverables meet initial quality expectations and objectives.
Contributions 49
Questions 5
¿Qué se monitorea y qué se controla?
Se controla:
Se monitorea:
Aquí dejo los apuntes que tomé de la clase:
Monitoreo y control
Conjunto de actividades de gestión para verificar si el proyecto va marchando según lo planificado. En la ejecución se ve si va de acuerdo a lo planificado.
Para eso debe considerarse:
- Acta constitutiva del proyecto: documento de inicio del proyecto - autoriza la existencia y designa al/la director/a del proyecto. Describe de forma gral. alcance, requisitos, entregables, etc.
Luego se entrega,
- Plan de dirección del proyecto: en cada área de conocimiento se desarrolla un plan por ello esto es un documento centralizado que sirve de guía en la ejecución. Incluye líneas base de alcance, cronograma y costo.
- Líneas base de alcance incluye también la EDT (estructura de desglose del trabajo)
Cuando ya está definido y estructurado el proyecto se comienza con la:
- Ejecución: puesta en marcha las actividades con base en el plan de Dirección de Proyectos.
Y para “No perder de vista la calidad” comienza el MONITOREO y CONTROL del proyecto.
Tener en la mira: la triple restricción de línea base de:
El plan y la acción deben estar ACORDE.
El control es la comparación de lo planificado vs. lo ejecutado.
El monitoreo es visualizar que la ejecución esté marchando de acuerdo a lo previsto.
Buenas noches a todos,
Acorde a la revisión de los tiempos del cronograma me gustaría aportar que la duración del proyecto se calcula teniendo en cuenta la ruta crítica del proyecto; es decir, todas las actividades que se deben hacer siguiendo el camino más largo.
Al revisar el cronograma del ejemplo, para el cálculo del tiempo que se tomará la fase de **ejecución ** se contemplan los paquetes de trabajo: diseño, programación y puesta en marcha; **NO ** se incluye el paquete del Copywriting, y esto es porque solo dura 5 días y depende de la fase de planeación; mientras que por ejemplo, el paquete de diseño tiene una duración de 12 días y también depende de la fase de planeación, es decir, tiene un duración más larga y hace parte de la ruta crítica.
Espero me haya hecho entender.
Saludos a todos!
El proyecto dura 32 días, en el archivo se pone el item de monitoreo y control en 32 días también. Siempre se pone equivalente al total del proyecto?
Es una buena práctica antes de iniciar a elaborar el cronograma de trabajo es realizar el EDT, ya que en este se pueden definir todas las tareas a realizar para después establecer los tiempos.
Ya varios autores incluyen la fase de “Monitoreo y Control” transversal en lo que es el ciclo de vida del proyecto. Ya no se ve como un aislada.
Quiero dejar un concepto considerado en las herramientas ágiles:
CONO DE INCERTIDUMBRE
El cono de incertidumbre describe la medida de incertidumbre de un proyecto. Nos dice que al inicio de un proyecto tenemos mayor probabilidad de confundirnos en nuestras estimaciones ya que es la fase inicial cuando menos información y conocimiento tenemos sobre la resolución del problema. Lógicamente esto no se puede aplicar a todos los ámbitos ya que si nos paramos a pensar en la construcción de una casa o un avión esta incertidumbre no es la misma. En estas ingenierías conocemos de antemano los planos y hasta los más mínimos detalles del plan ya que es un resultado conocido (la casa o el avión) lo que se pretende construir.
No es correcto que en una EDT se presenten los grupos de procesos de la gestión de proyectos como si fueran fases del proyecto

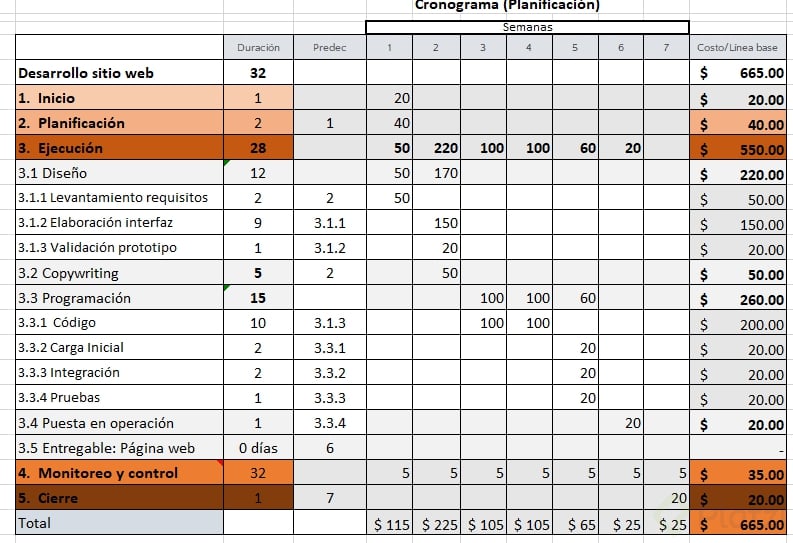

1
Inicio - 1 día - 20$
Planificación - 2 días - 40$
Ejecución - 28 días - 550$
Monitoreo y control - 32 días (no se suma al resto, sino que es la TOTALIDAD de la duración del proyecto porque debo monitorear y controlar continuamente) - 35$
Cierre - 1 día - 20$
Total: 665$, 32 días
Sugeriría tener siempre un lapso de tiempo o periodo de gracia en caso de que haya problemas. Es muy idealizado este concepto sino
Interesante el approach sobre la línea de desempeño basados en métricas cuantificables sobre un objetivo de valor delineado desde el inicio de la inversión de recursos.
El proyecto tiene una duración de 37 días en la casilla D5 y D8 falta sumar los días del copywriting

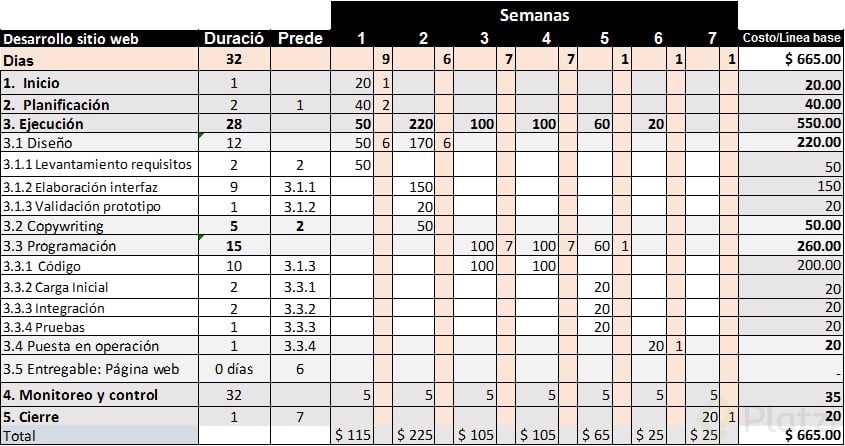

Duración: 32 días
Costo Total del Proyecto: 665 USD
Costo de cada semana:
Semana 1 = 115USd
Semana 2 = 225USd
Semana3 = 105 USD
Semana 4= 105 USD
Semana 5 = 65 USD
Semana 6 = 25 USd
Semana 7 = 25 USD
El cronograma tiene una duración de 33 días y tiene un costo total de 665 dolares. El promedo de costos por semana es de 95 dolares. La semana donde los costos son mayores es la número 2, esto se debe a la elaboración de la interfaz.
La primera vez que revisé el archivo sin tomar la clase no lo entendí. Ahora me es muy fácil identificar los costos por semana y totales como los tiempos de ejecución.
El proyecto tiene duración de 32 días.
1.-Inicio 1
2.- Planificación 2
3.-Ejecución 28
3.1 Diseño 12
3.2 Copywrititng 5
3.3 Programación 15
3.5 Entregable página web
4.-Monitoreo y control 32
5.- cierre 1
