Interpretación de Gráficos y Reportes en JIRA

Clase 9 de 14Curso de Gestión de Proyectos con Jira

Resumen

La gestión eficiente de proyectos requiere herramientas que permitan visualizar el progreso y tomar decisiones informadas. Jira ofrece potentes capacidades de reportería que, combinadas con los filtros que aprendimos anteriormente, nos permiten monitorear el avance de nuestros equipos y proyectos de manera efectiva. Estos reportes son fundamentales para identificar tendencias, anticipar problemas y ajustar la planificación según sea necesario.

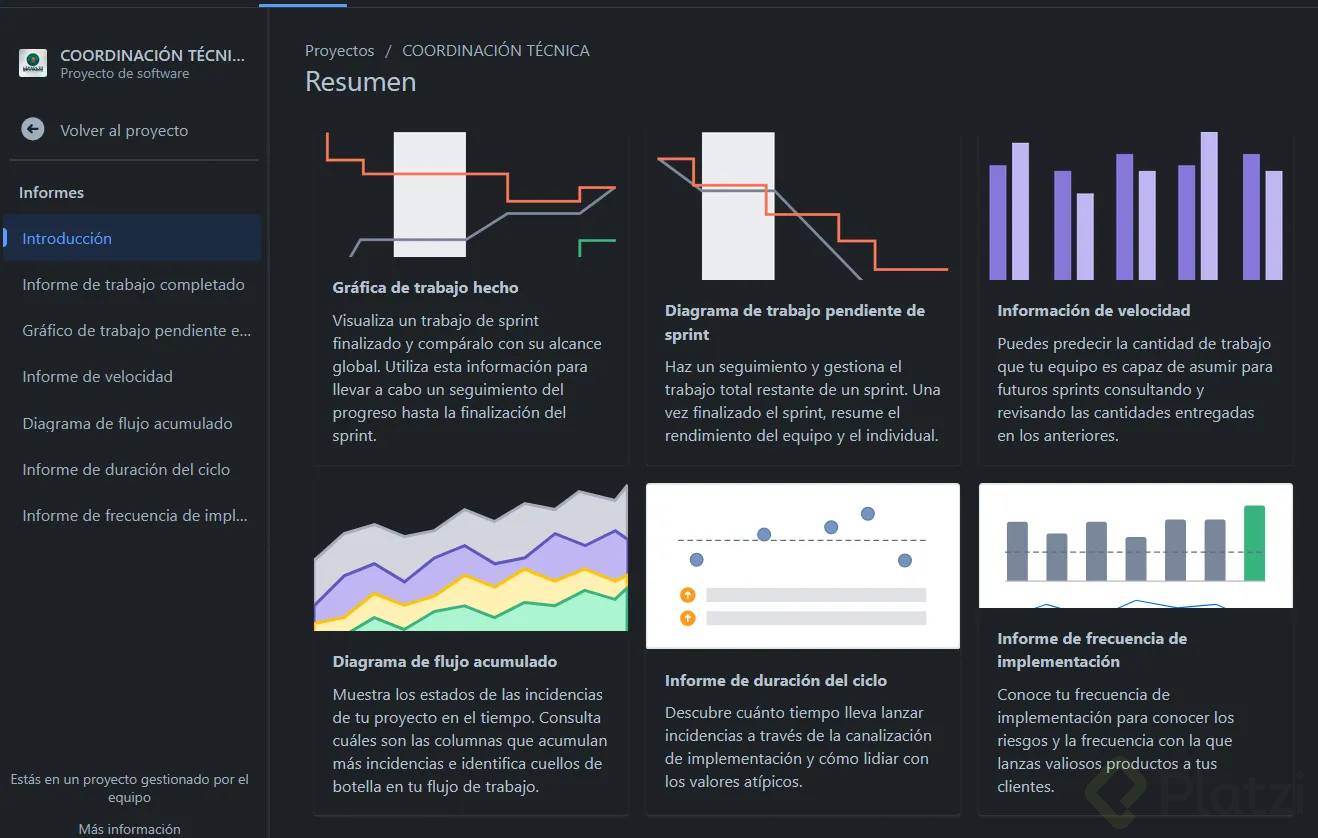

¿Cómo funcionan los reportes en Jira y por qué son importantes?

Los reportes en Jira son visualizaciones gráficas que transforman los datos de nuestros proyectos en información accionable. Estos se alimentan de los filtros que creamos previamente, permitiéndonos personalizar la información que queremos analizar. Por ejemplo, podemos crear reportes que muestren solo las tareas de alta prioridad, las bloqueadas o las que están en progreso.

La conexión entre filtros y reportes es fundamental, ya que los filtros actúan como la base que conecta todo en Jira. Esta integración nos permite:

  • Segmentar la información según nuestras necesidades específicas.
  • Visualizar gráficamente el estado y progreso del proyecto.
  • Centralizar datos importantes en dashboards para monitoreo en tiempo real.

Veamos los principales tipos de reportes que Jira ofrece para el seguimiento de proyectos ágiles.

¿Qué nos muestra el gráfico de trabajo pendiente?

El gráfico de trabajo pendiente (burndown chart) es una herramienta visual que muestra el trabajo restante en un sprint en comparación con el tiempo disponible. Este reporte es esencial para monitorear si el equipo está en camino de completar todo el trabajo comprometido.

Para interpretarlo correctamente, debemos entender sus tres elementos principales:

  1. Eje vertical: representa la cantidad de trabajo que el equipo debe completar durante el sprint, medido en puntos de historia, horas estimadas o cantidad de tareas.

  2. Línea roja: muestra la cantidad de trabajo pendiente. A medida que el equipo completa tareas, esta línea debería descender. Si permanece plana, indica que no se está completando trabajo, y si sube, sugiere que se está agregando trabajo no planificado.

  3. Línea gris: sirve como referencia para mostrar cómo debería progresar el equipo si el trabajo se completara de manera lineal. Si la línea roja está por debajo de la gris, el equipo avanza más rápido de lo esperado; si está por encima, podría no completar todo el trabajo a tiempo.

Este reporte debe utilizarse durante todo el desarrollo del sprint para monitorear constantemente el progreso del equipo.

¿Cómo interpretar el gráfico de velocidad?

El gráfico de velocidad (velocity chart) muestra la cantidad de trabajo completado en sprints anteriores, lo que ayuda a predecir cuánto trabajo puede asumir el equipo en futuros sprints. Este reporte es fundamental para la planificación de sprints futuros.

Para interpretarlo correctamente, debemos entender sus cinco componentes:

  1. Eje vertical: muestra la estimación del trabajo para cada sprint, ya sea en puntos de historia, tiempo estimado o cantidad de tareas.

  2. Barras grises: representan el compromiso inicial del equipo al comenzar el sprint, sin incluir cambios posteriores.

  3. Barras verdes: muestran el trabajo realmente completado al finalizar el sprint, incluyendo ajustes realizados durante el mismo.

  4. Línea negra: indica el promedio de trabajo completado en los sprints mostrados, útil para predecir la capacidad futura del equipo.

  5. Eje horizontal: muestra los sprints más recientes completados por el equipo, permitiendo identificar patrones de rendimiento.

Este gráfico debe utilizarse siempre que se planifiquen futuros sprints, ya que proporciona información valiosa sobre la capacidad real del equipo.

¿Qué información proporciona el diagrama de flujo acumulativo?

El diagrama de flujo acumulativo (cumulative flow diagram) muestra el estado de las tareas a lo largo del tiempo, permitiendo visualizar cómo fluye el trabajo a través de los diferentes estados (por hacer, en progreso, hecho). Este reporte es excelente para identificar cuellos de botella en el proceso.

Para interpretarlo correctamente, debemos entender sus tres elementos principales:

  1. Áreas de colores: cada color representa un estado del flujo de trabajo. Si un área se ensancha, hay más tareas en ese estado; si se mantiene constante, el número de tareas no ha cambiado.

  2. Eje horizontal: muestra la evolución del flujo de trabajo a lo largo del tiempo, permitiendo identificar patrones en el progreso del equipo.

  3. Eje vertical: indica el número total de tareas en el proyecto o sprint. Si la línea superior sube, se están agregando nuevas tareas; si se mantiene constante, no se han agregado tareas nuevas.

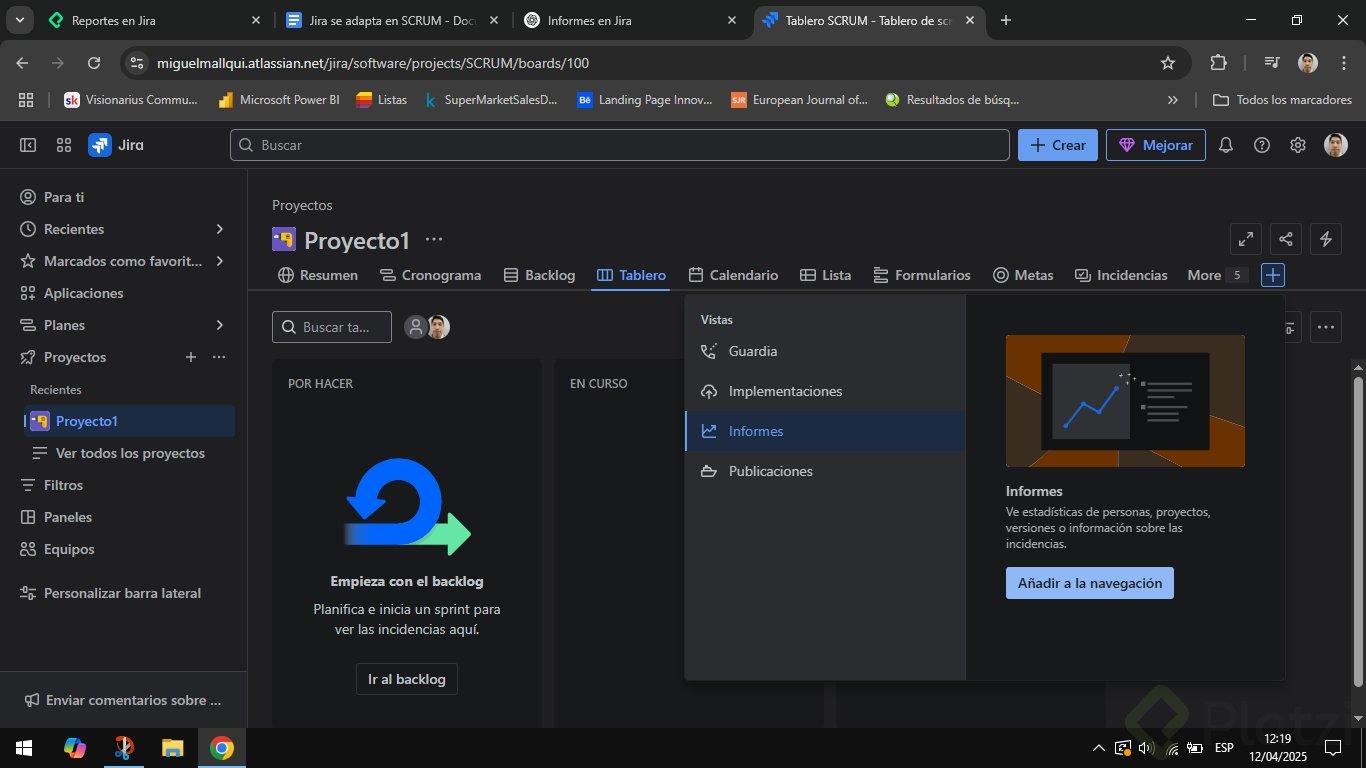

¿Cómo acceder a los reportes en Jira?

Acceder a los reportes en Jira es muy sencillo. Solo debes:

  1. Dirigirte a la parte izquierda de la interfaz.
  2. Buscar y hacer clic en "Informes".
  3. Seleccionar "Todos los informes" para ver todos los reportes predefinidos.
  4. Hacer clic en el nombre del reporte que deseas visualizar.

Al ingresar a cada reporte, encontrarás en la parte superior el título y una descripción de cómo interpretarlo correctamente.

Es recomendable explorar todos los reportes disponibles para determinar cuáles se ajustan mejor a las necesidades específicas de tu equipo y proyecto.

Los reportes en Jira son herramientas poderosas que, cuando se utilizan correctamente, pueden transformar la manera en que gestionamos nuestros proyectos. Te invitamos a experimentar con estos reportes y descubrir cómo pueden ayudarte a mejorar la visibilidad y el control sobre tus proyectos ágiles. ¿Qué reportes utilizas actualmente en tu equipo? ¿Has encontrado alguno particularmente útil para tus necesidades específicas?
