Funciones de fecha y tiempo para gestión de proyectos

Clase 11 de 23Curso de Excel Básico

Resumen

Trabajar con fechas en hojas de cálculo puede simplificar el control y análisis de proyectos. Dominar funciones que permiten calcular diferencias, identificar días específicos y personalizar periodos es clave para gestionar correctamente las entregas y tiempos.

¿Cómo usar funciones de fecha en hojas de cálculo para proyectos?

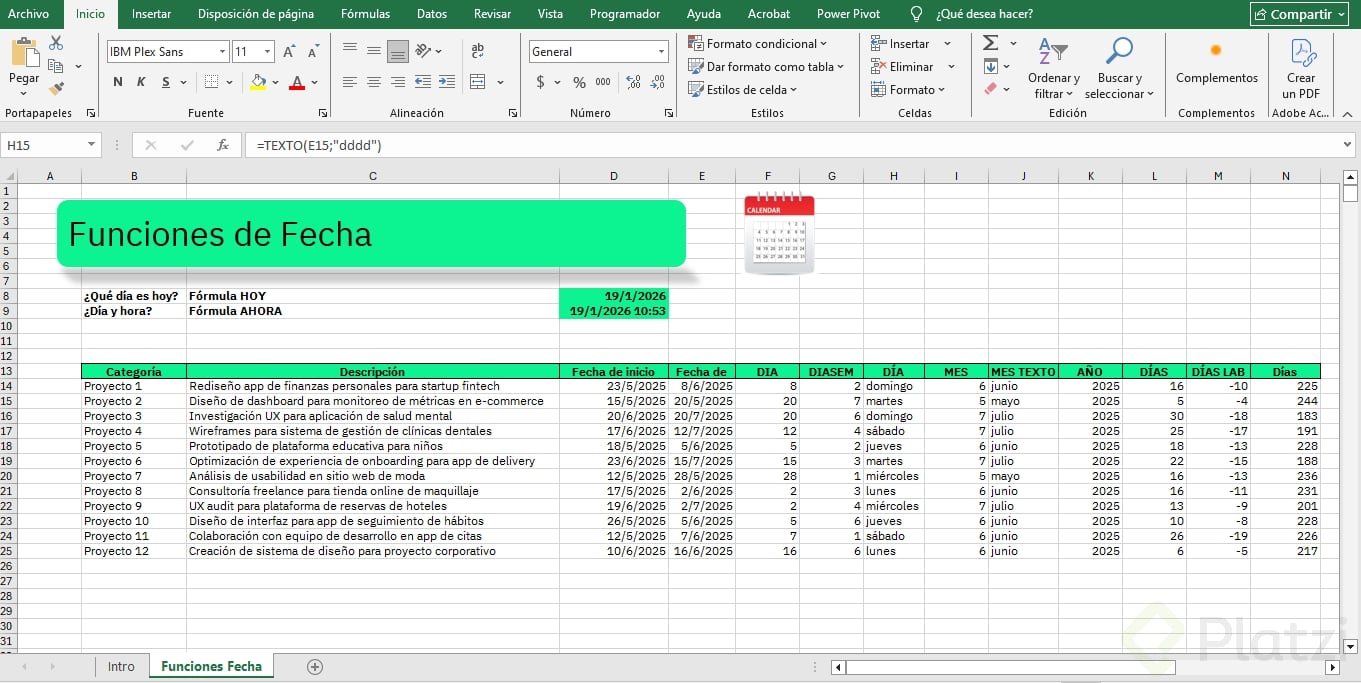

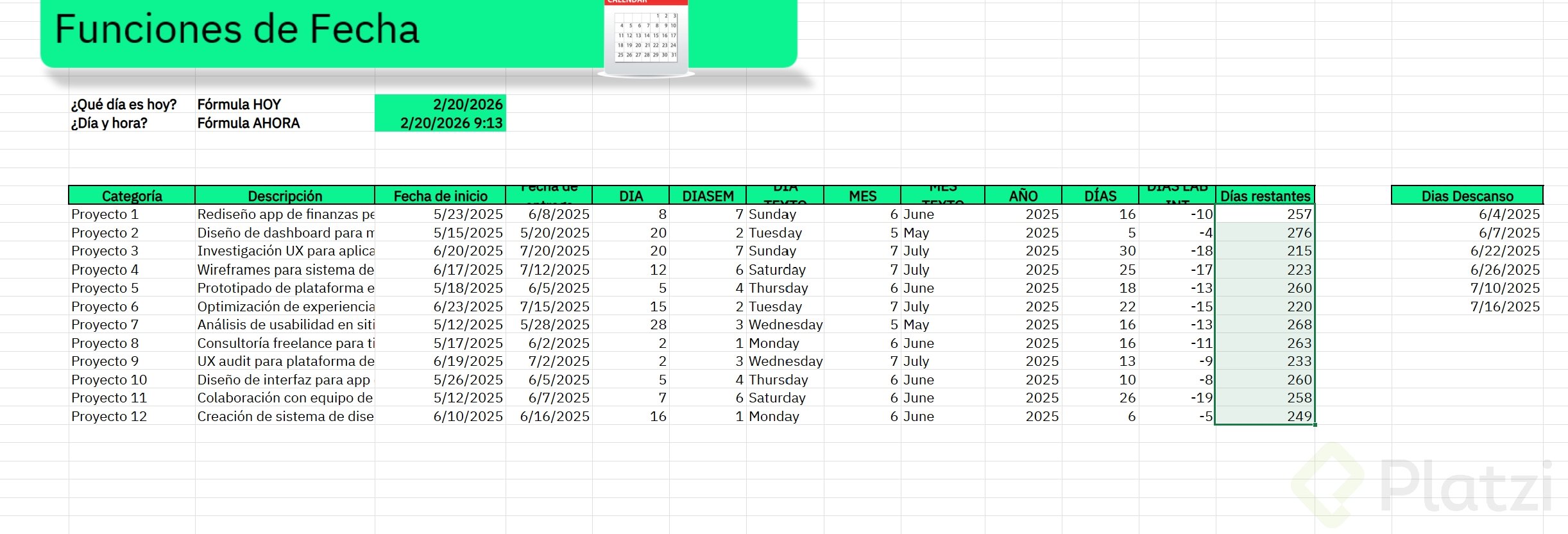

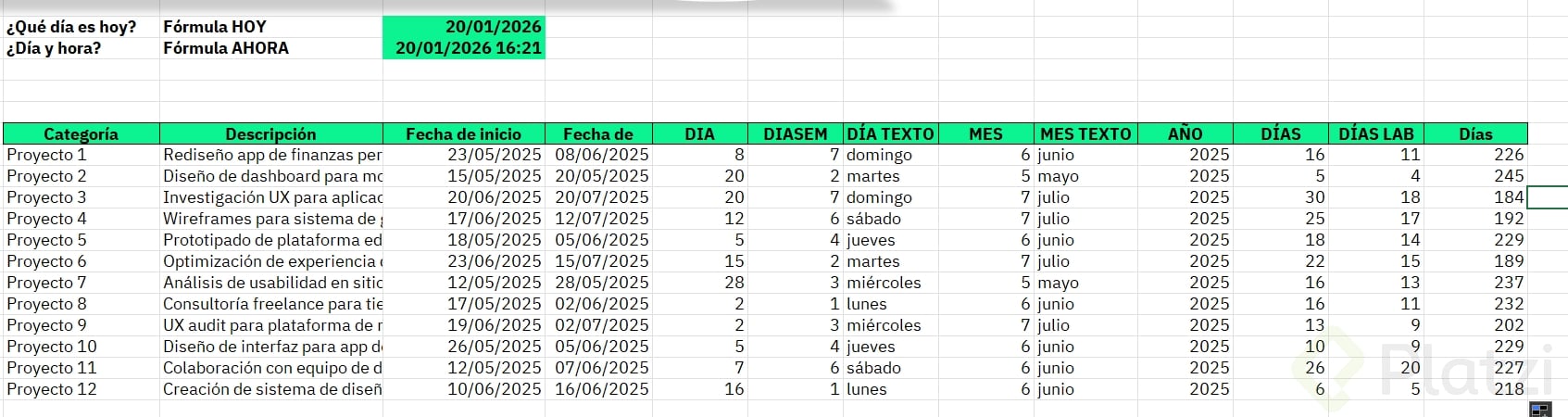

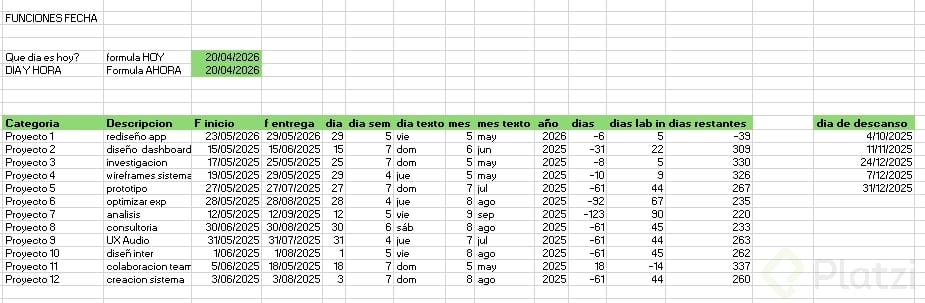

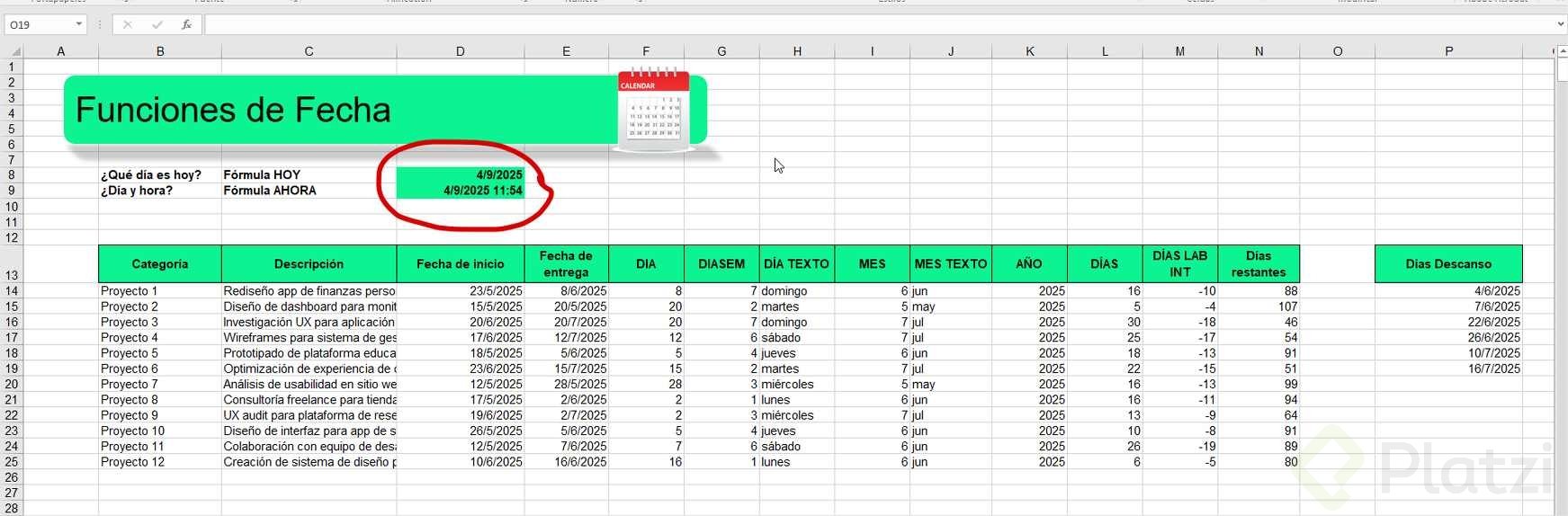

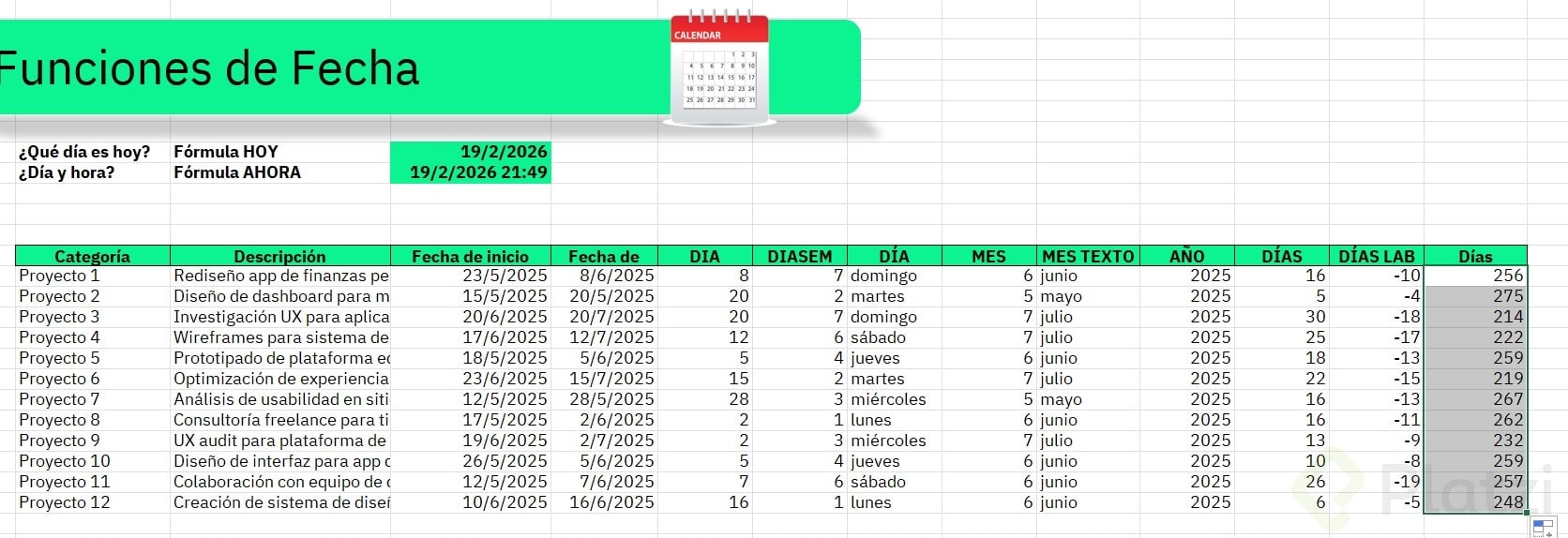

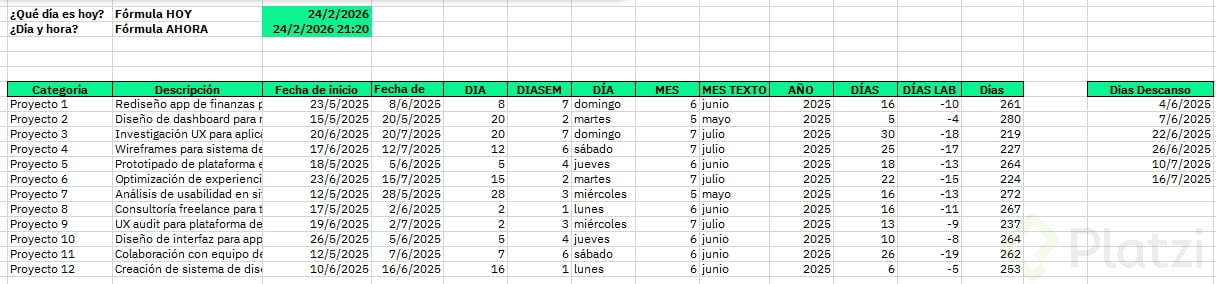

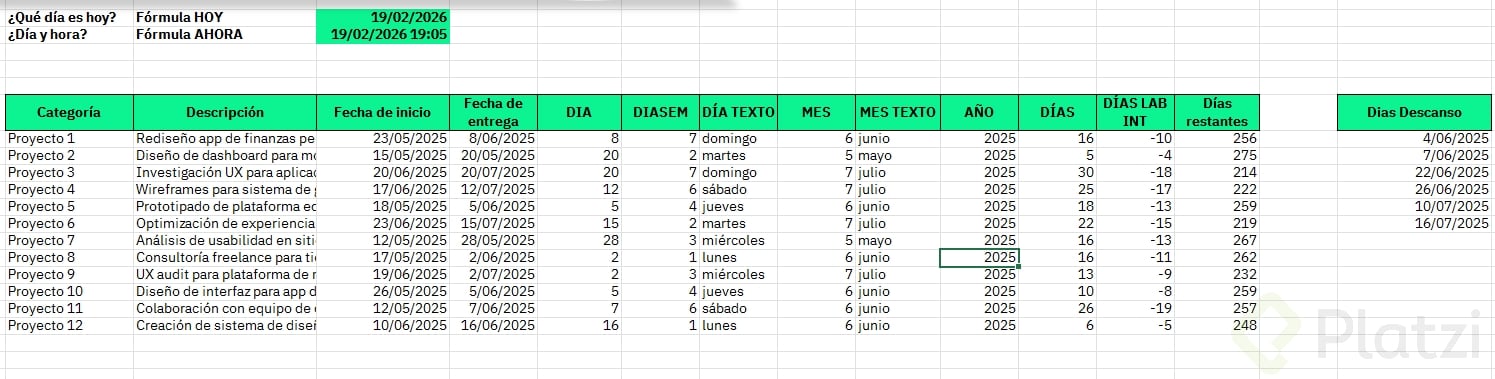

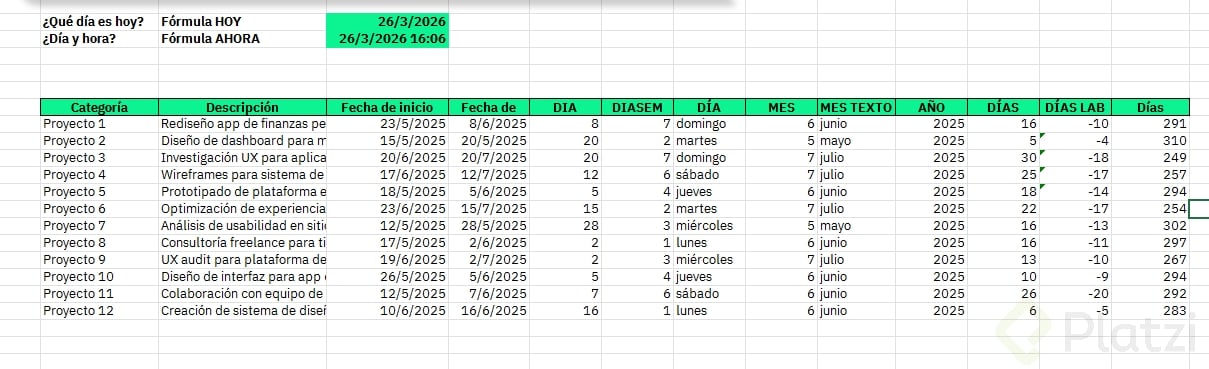

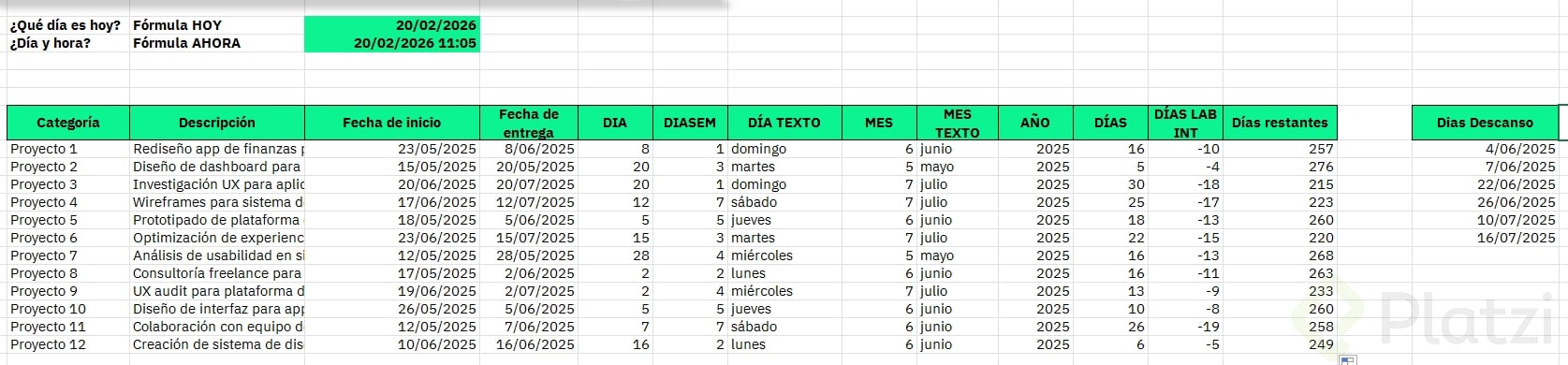

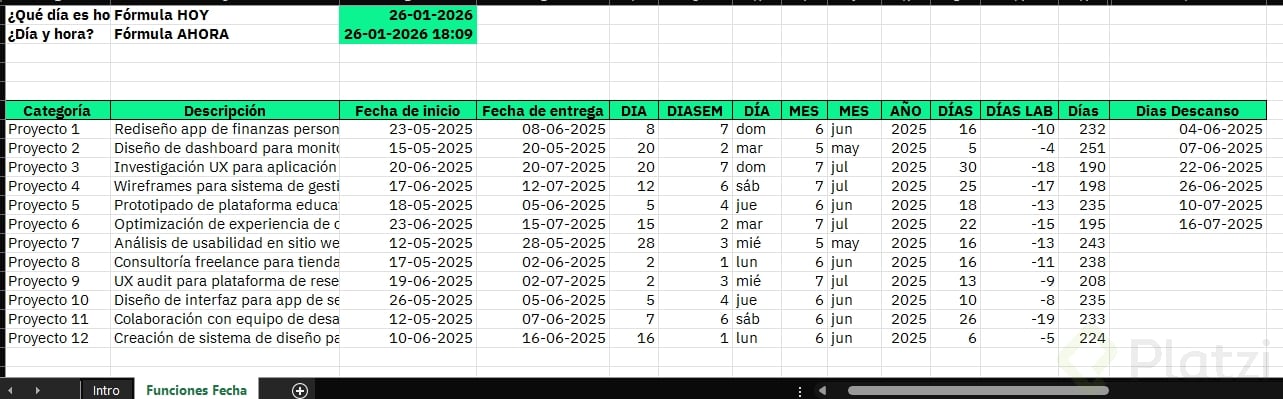

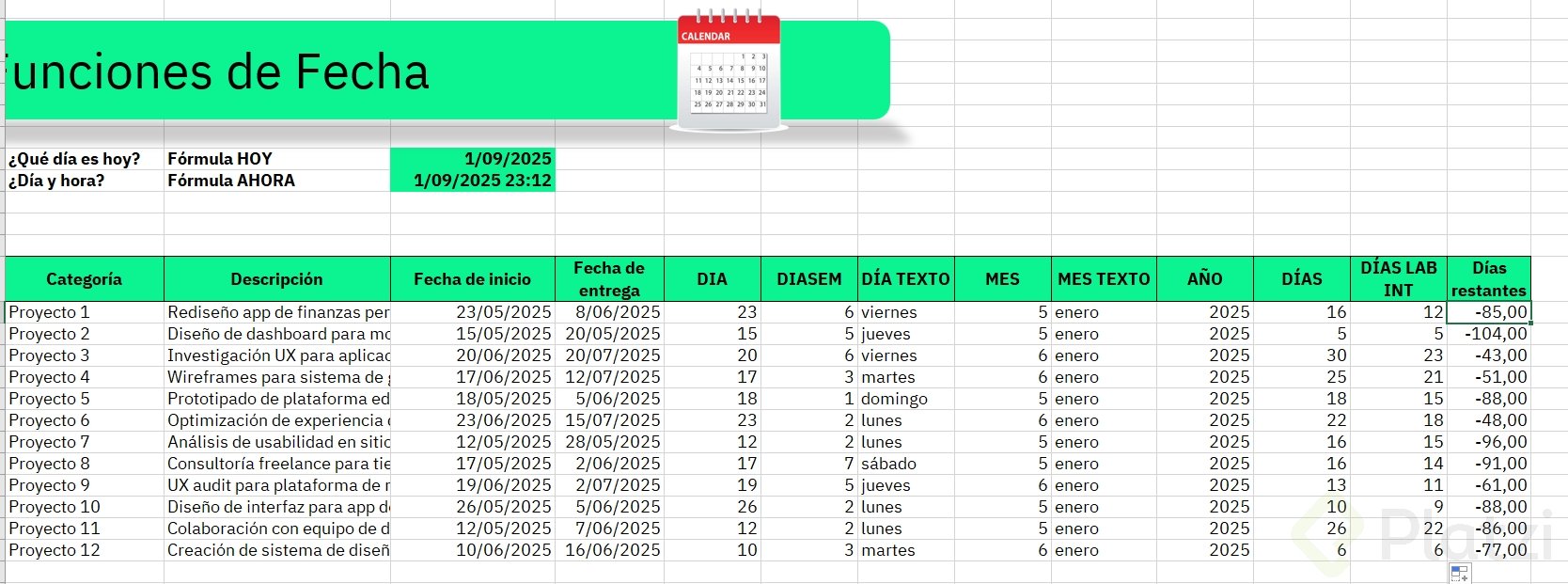

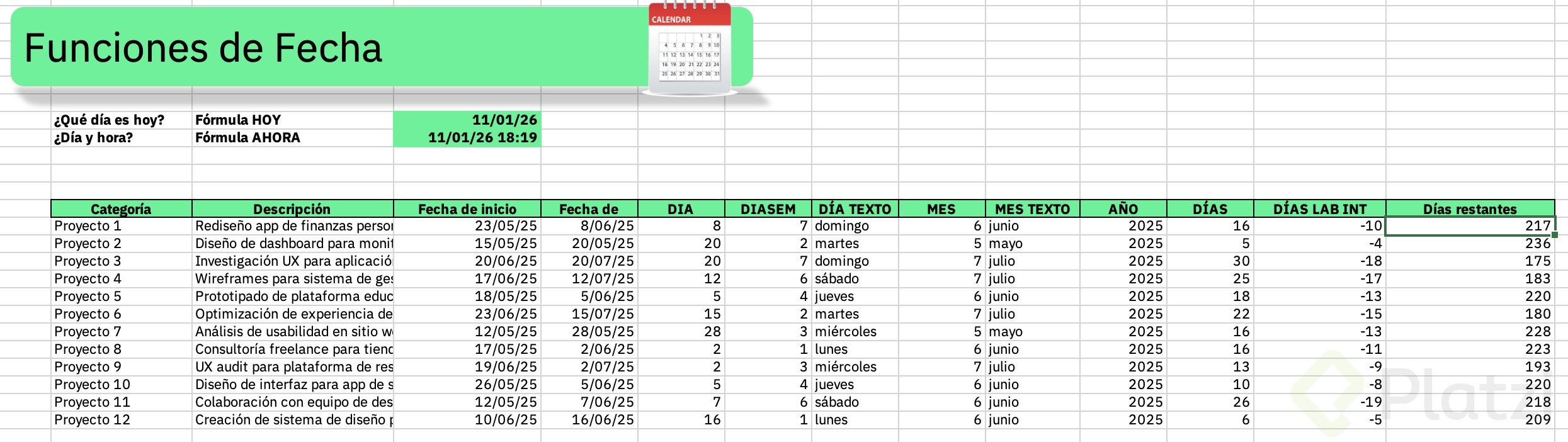

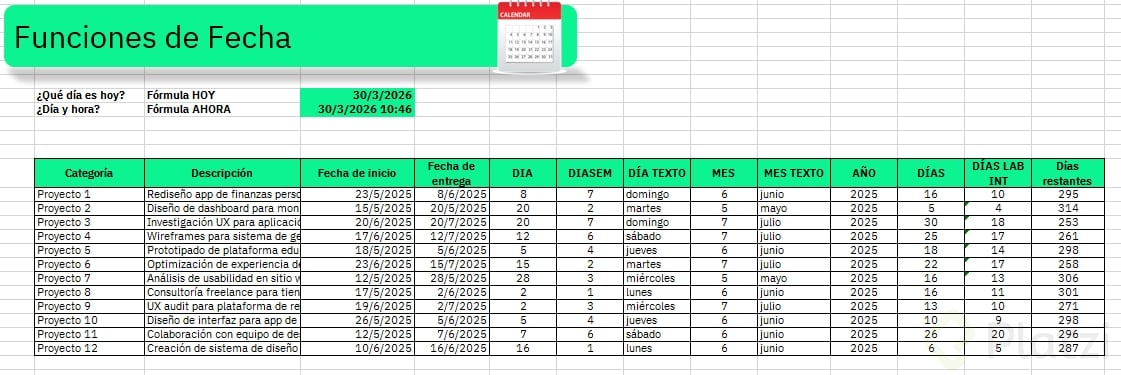

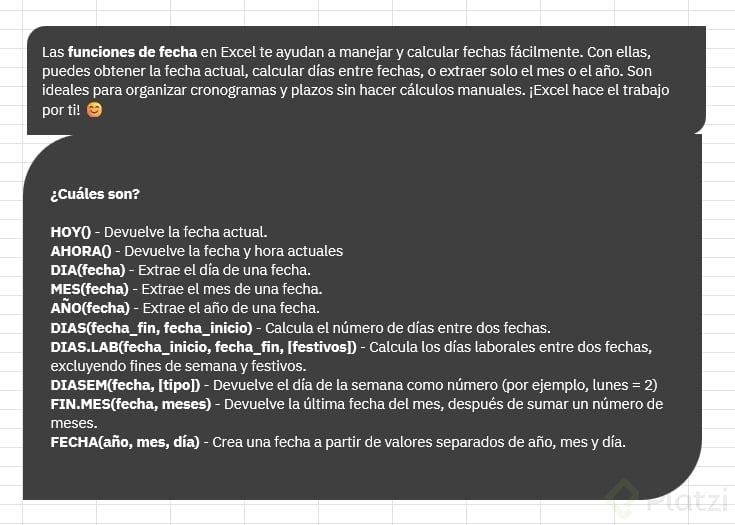

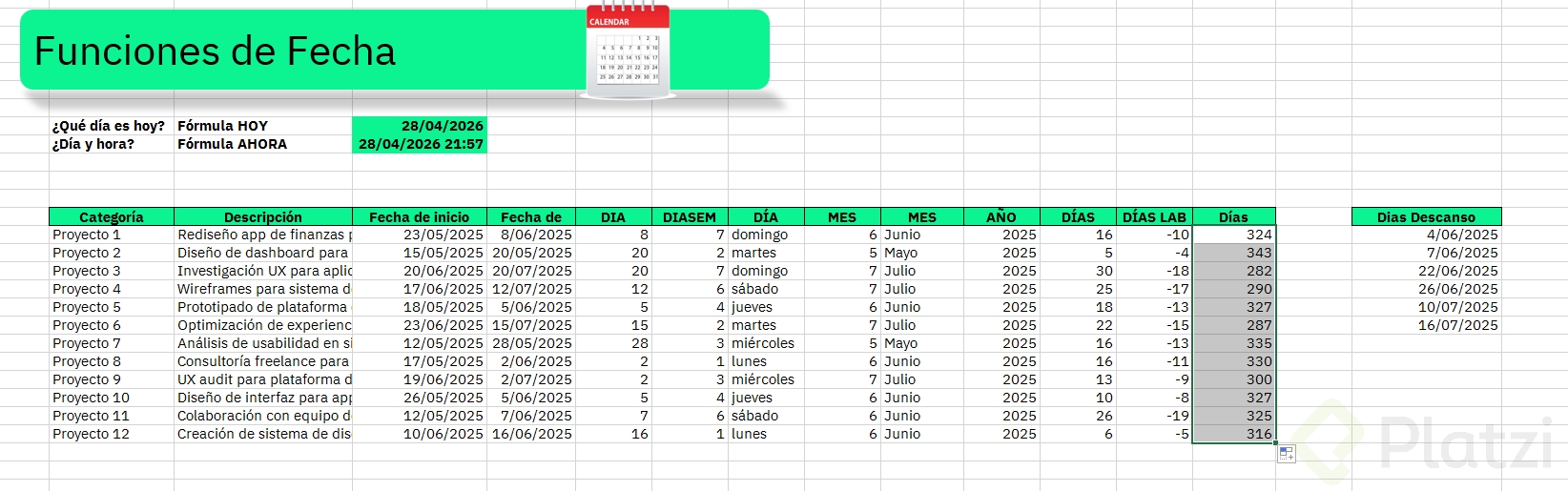

Utilizar la función HOY te muestra la fecha actual con solo escribir =HOY(). Esto facilita comparar plazos, ya que puedes restar la fecha de entrega de un proyecto con la fecha actual para saber cuántos días faltan o han pasado.

La función AHORA (=AHORA()) agrega además la hora, útil cuando necesitas precisión temporal y seguimiento detallado de actividades.

¿Qué funciones ayudan a extraer información específica de las fechas?

  • DÍA: Permite obtener únicamente el día numérico de una fecha usando =DÍA(fecha). Así sabes el día exacto de entrega.

  • DÍA SEM: Con =DIASEM(fecha, tipo), identificas qué día de la semana corresponde a una fecha. El "tipo" define si tu semana inicia en lunes, domingo, o cualquier otro día; por ejemplo, usar 2 para que el lunes sea 1 y el domingo 7.
  • TEXTO: Utilizando =TEXTO(valor, formato), puedes mostrar la fecha como texto legible. Ejemplo: =TEXTO(fecha, "dddd") te regresa "domingo" si corresponde, y con "mmm" o "mmmm" cambias el formato del mes, obteniendo "jun" o "junio" respectivamente.
  • MES: Con =MES(fecha) obtienes el número del mes, y con TEXTO ese valor puede ser visualizado como nombre de mes.
  • AÑO: =AÑO(fecha) te da únicamente el año de una fecha, útil para análisis anuales o filtrado de datos.

¿Cómo calcular diferencias y contar sólo días laborables?

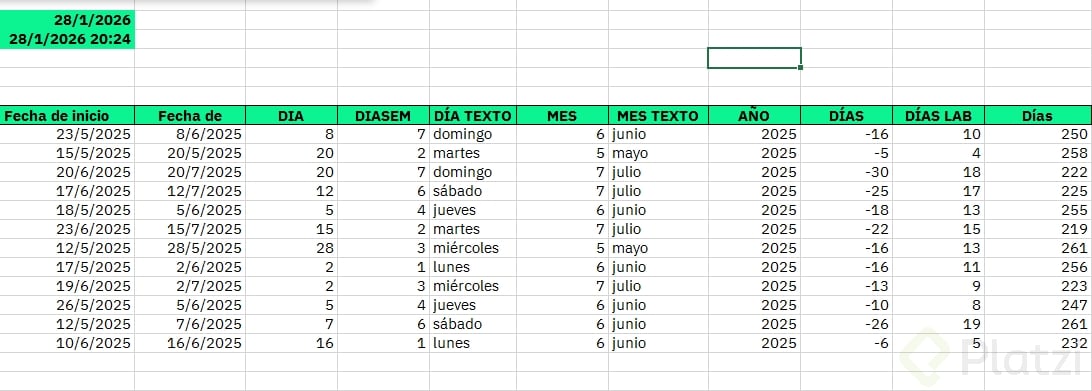

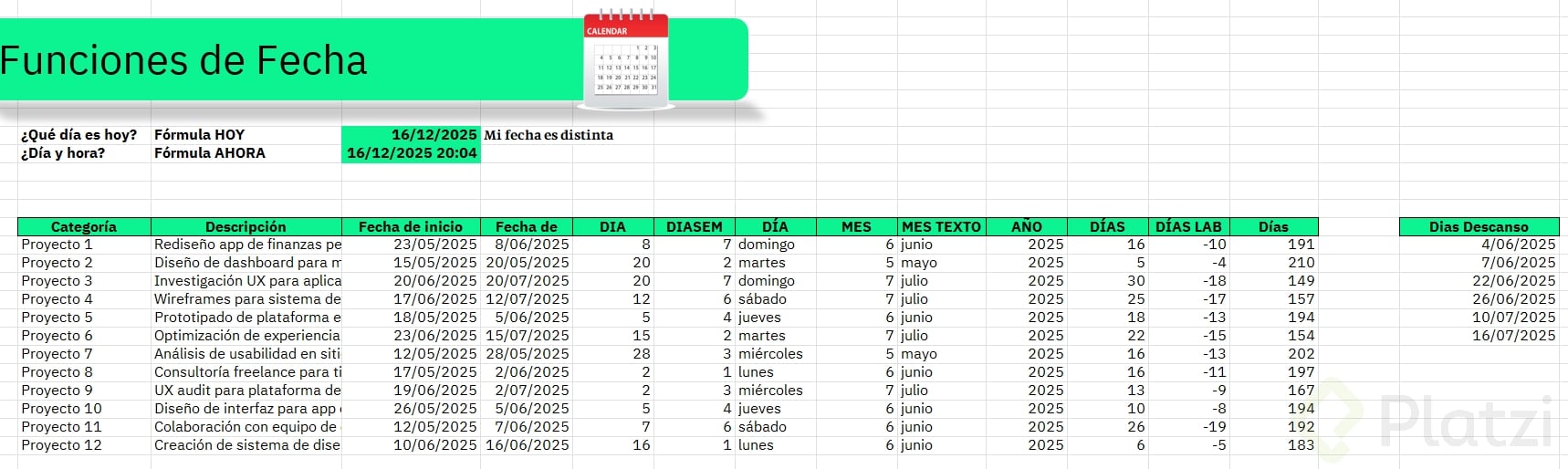

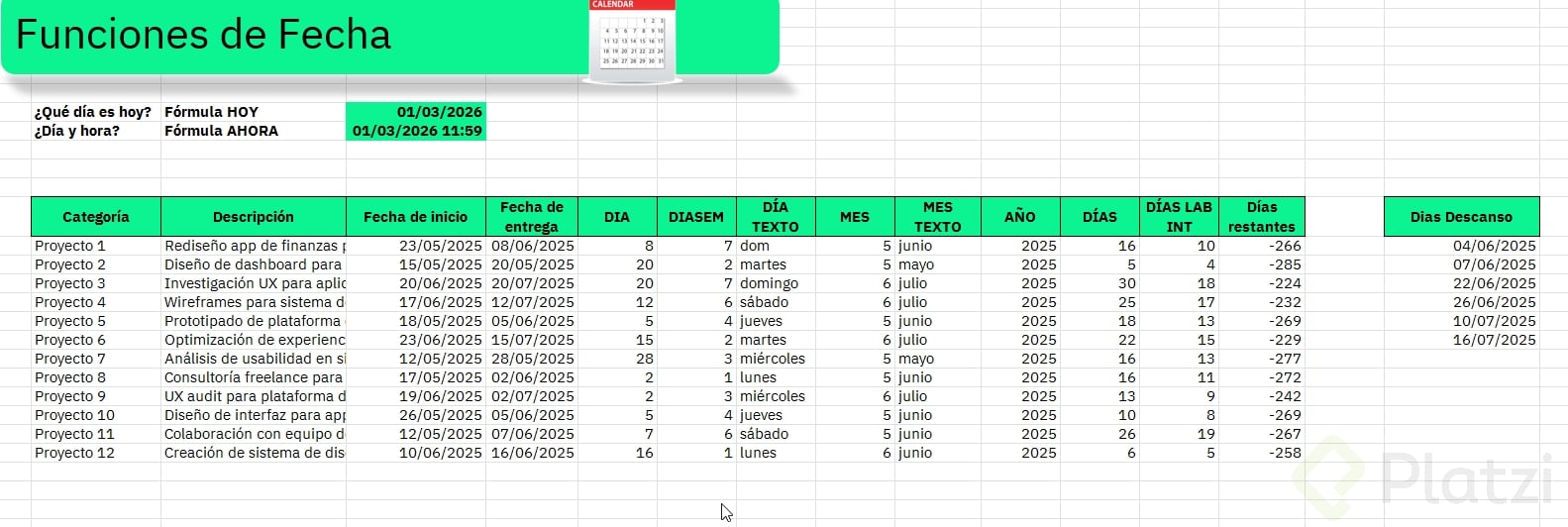

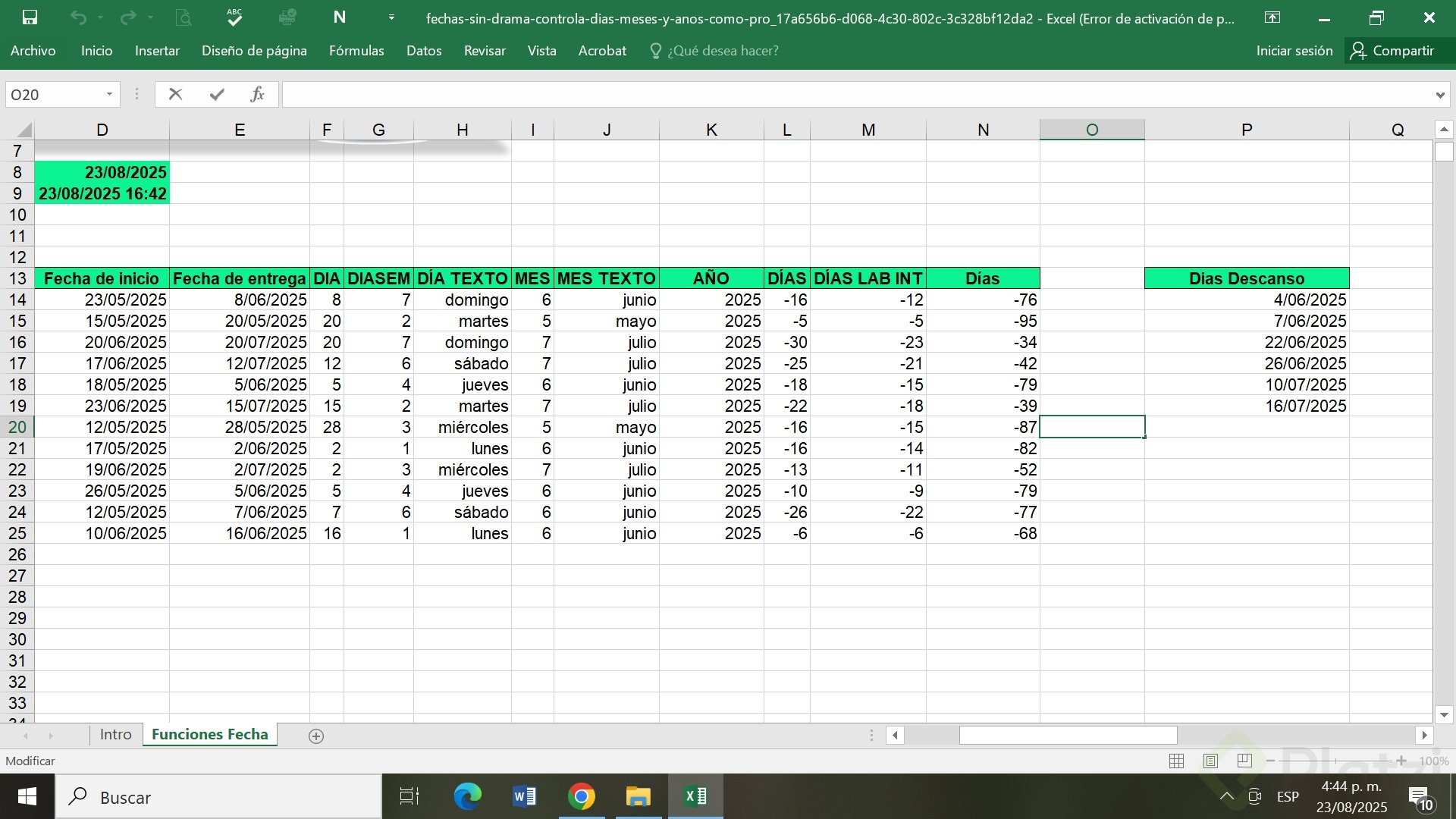

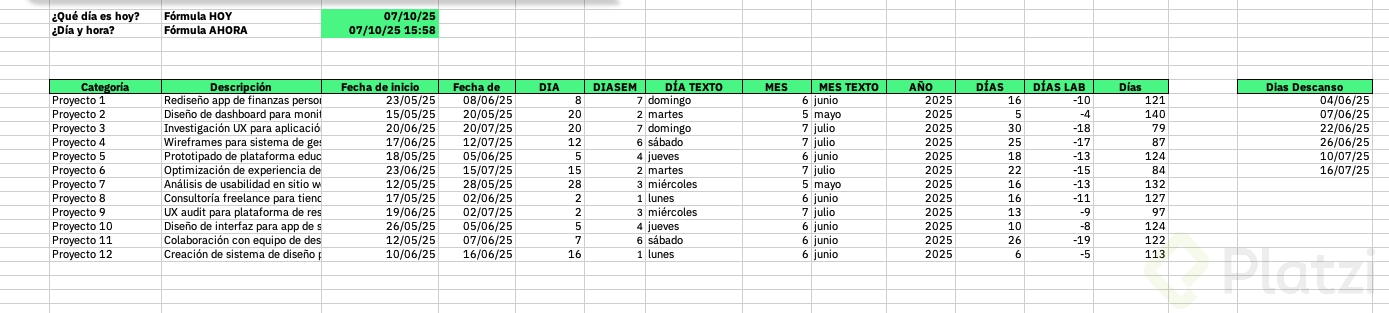

  • DÍAS: Usa =DÍAS(fecha_final, fecha_inicial) para obtener el número de días naturales entre dos fechas. Si inviertes las fechas, el resultado será negativo, así que importa el orden según lo que desees analizar.

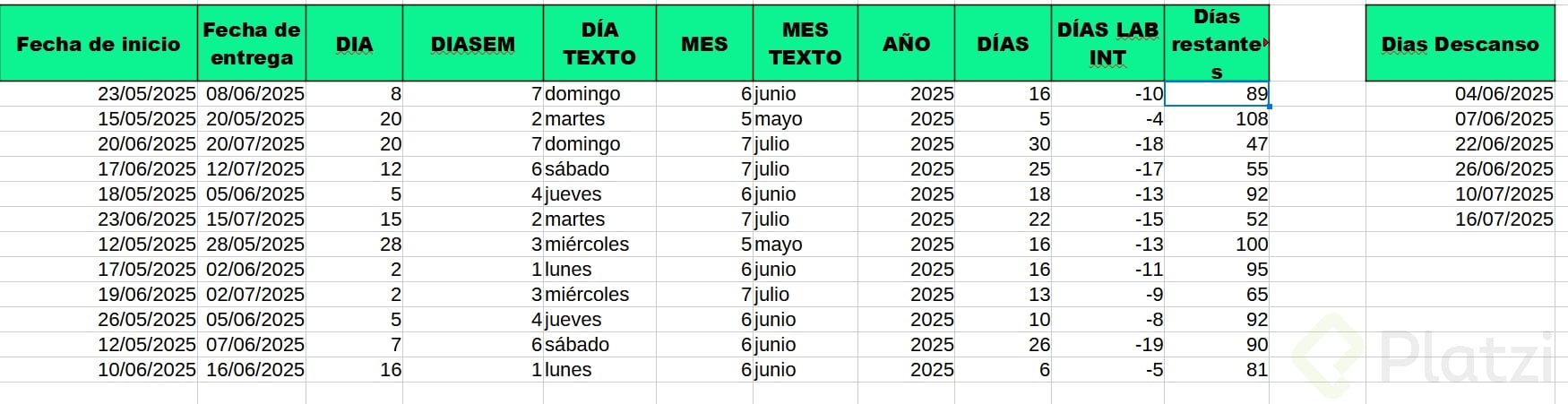

  • DIAS.LAB.INT: Esta fórmula =DIAS.LAB.INT(fecha_inicial, fecha_final, [fin_de_semana], [días_no_laborables]) calcula la diferencia entre dos fechas considerando solo días laborables. Puedes personalizar qué días son fin de semana y añadir un rango de días festivos o de descanso, que deben fijarse para que no se desplacen al copiar la fórmula.
  • El parámetro de fin de semana es flexible: 1 es sábado y domingo, 2 es domingo y lunes, y hay más opciones según tus necesidades.
  • Los días no laborables pueden colocarse como un rango fijo; usa F4 para fijarlos cuando los selecciones.
  • Los corchetes en los argumentos indican opciones opcionales. Si no necesitas estas opciones, puedes omitirlas y la fórmula igual funcionará.

¿Qué recomendaciones permiten optimizar el análisis de fechas?

  • Fija las celdas que representan la fecha de hoy o los días de descanso para mantener cálculos correctos al copiar la fórmula.
  • Usa formatos de texto para mostrar resultados más claros y personalizados al usuario final.

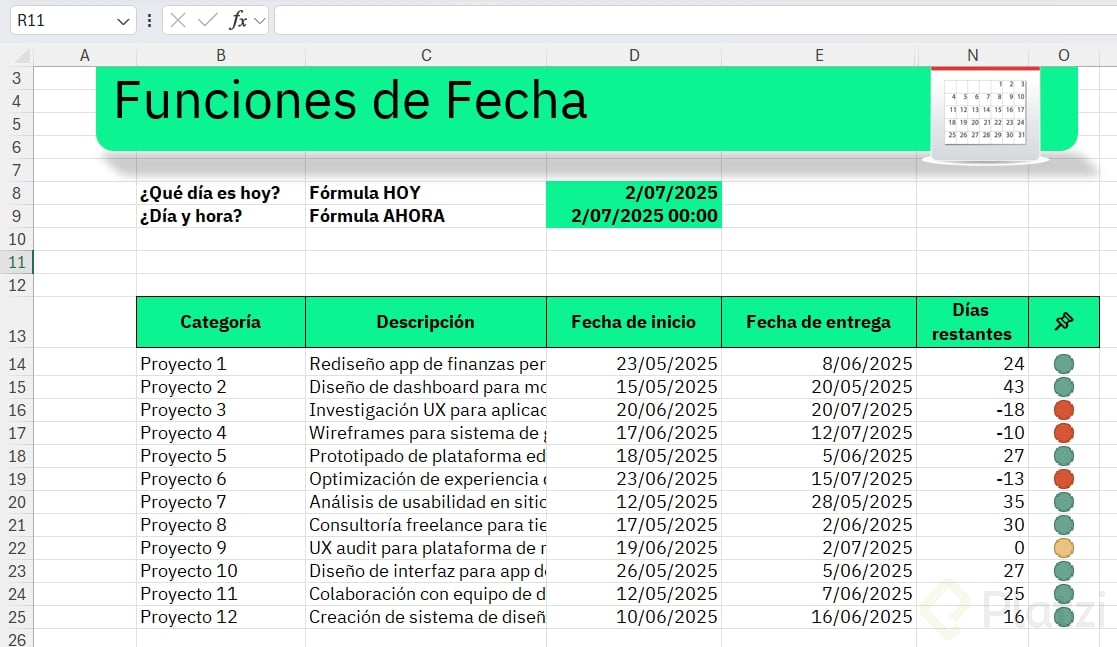

  • Calcula la diferencia entre la fecha actual y la entrega para saber rápido el avance de tus proyectos.

¿Has trabajado antes con estas funciones de fechas en tus proyectos? Comparte en los comentarios cómo te ayudan a organizar tus plazos o si tienes algún truco favorito.
