- 1

Gestión de proyectos: de la idea a la ejecución exitosa
01:01 - 2

Qué es un proyecto según el PMI y cómo gestionarlo con éxito
07:33 - 3

Factores ambientales de la empresa y activos de procesos organizacionales
06:28 - 4

Qué es una PMO y cómo estandariza la gobernanza de proyectos
05:47 - 5

Grupos de procesos en gestión de proyectos según PMBOK
06:42
Estructura de Desglose del Trabajo para proyectos complejos
Clase 7 de 23 • Curso de Fundamentos de Project Management
Contenido del curso
- 6

Gestión del alcance para evitar construir lo equivocado
07:59 - 7

Estructura de Desglose del Trabajo para proyectos complejos
06:32 - 8

Gestión de stakeholders con mapa de poder-interés y matriz RACI
09:27 - 9

Control de cambios para proteger valor y objetivos del proyecto
07:04 - 10

Construcción de línea base del alcance con EDT y matriz RACI
09:23
- 11

Gestión del cronograma de proyectos según PMI
03:02 - 12

Dependencias entre actividades para cronogramas de proyecto
06:46 - 13

Estimación de esfuerzo y duración con técnica PERT
05:49 - 14

Ruta crítica y cronograma con diagrama de Gantt
05:58 - 15

Creación de cronogramas de proyecto con ClickUp y diagramas de Gantt
07:56 - 16

Técnicas de compresión de cronogramas: fast tracking y crashing
09:03
- 17

Gestión de costos en proyectos: procesos del PMBOK y control
04:23 - 18

Tres métodos para estimar costos de proyectos con precisión
07:34 - 19

Presupuestos de proyecto con reservas y curva S para control financiero
09:55 - 20

Estimación de costos bottom up y construcción de la curva S
07:16 - 21

Control de costos con valor ganado: PV, EV, AC, CPI y SPI
11:59 - 22

Priorización de proyectos con WSJF, ROI y costo del retraso
06:59
Domina la estructura de desglose del trabajo para convertir lo inmanejable en un plan accionable. La EDT o Work Breakdown Structure (WBS) descompone el alcance total en entregables verificables, aplica la regla del 100 % y te da un mapa detallado para planificar, estimar y controlar sin perder nada por el camino.
¿Qué es la EDT y cómo ordena el alcance?

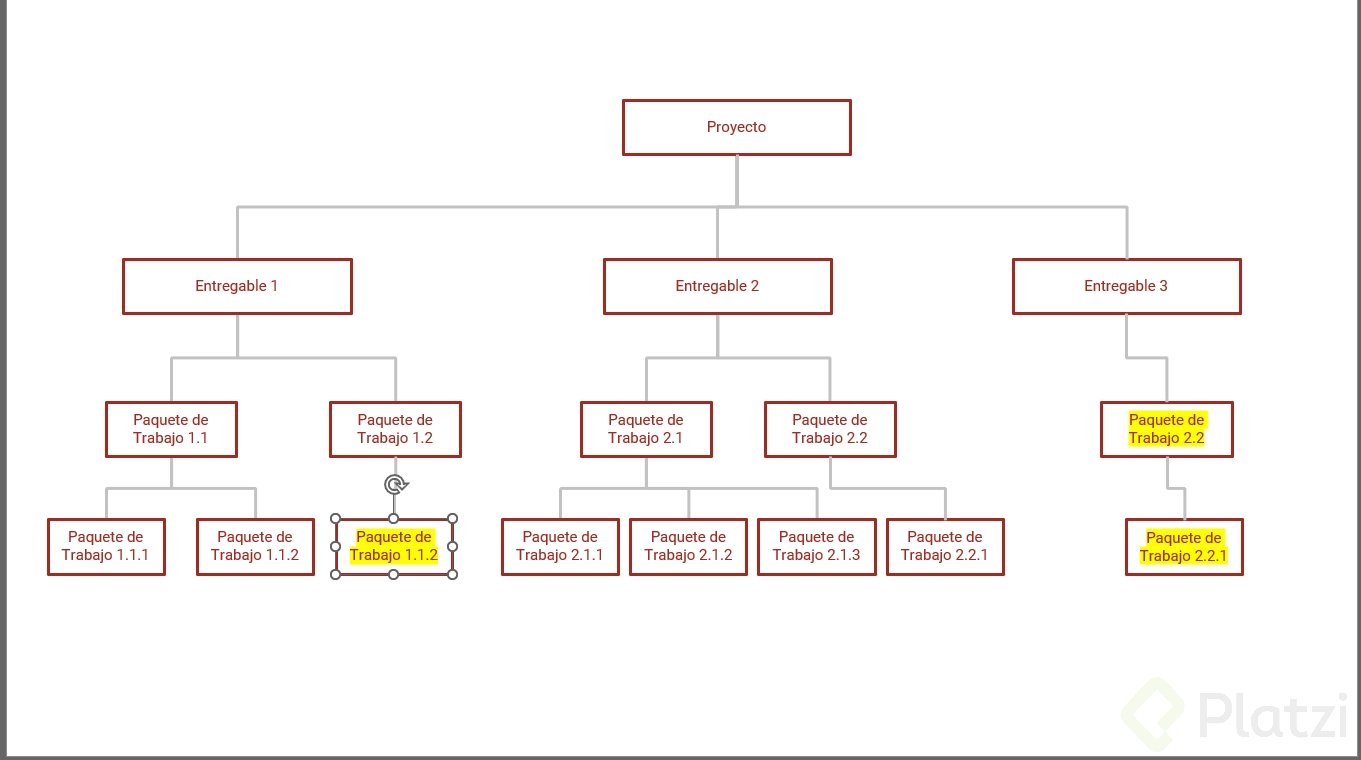

La estructura de desglose del trabajo (EDT) organiza el proyecto como un árbol: del entregable principal a subsistemas, componentes y, finalmente, a paquetes de trabajo. Cada nivel desciende en detalle hasta llegar a unidades pequeñas, asignables y verificables.
- Regla del 100 %: incluye todo el trabajo del alcance, ni más ni menos.
- Jerarquía lógica: del producto final a subsistemas, componentes y paquetes.
- Paquetes de trabajo: unidades mínimas, asignables a personas o equipos, con duración típica de una a dos semanas.
- Enfoque en entregables: la EDT se centra en resultados concretos, no en fases del ciclo de vida.
¿Cómo se estructura desde el nivel 1 hasta los paquetes de trabajo?
- Nivel 1: producto o resultado final (entregable principal del proyecto).
- Niveles siguientes: subsistemas, componentes y entregables mayores.
- Nivel más bajo: paquetes de trabajo con alcance claro, tamaño manejable y verificación posible.
¿Qué es el diccionario de la EDT y para qué sirve?
El diccionario de la EDT acompaña a la estructura con descripciones detalladas de cada paquete: qué se hace, límites del entregable y criterios de aceptación. Es la guía para que todos comprendan exactamente lo que debe hacerse.
¿Cómo aplicar la EDT al proyecto del dron?
El nivel 1 es el entregable principal: un dron de reparto autónomo. En el nivel 2 se desglosa en entregables mayores: diseño del dron, fabricación del dron, desarrollo del software, pruebas integrales, certificaciones y aprobaciones. En niveles inferiores, cada rama llega a paquetes de trabajo específicos.
- Ejemplo dentro de fabricación: en el ensamble del prototipo, un paquete puede ser el montaje de todos los componentes y la preparación de planos de diseño.
- De lo general a lo medible: pasar del concepto del dron a entregables concretos permite asignar responsables y controlar el avance con claridad.
¿Qué errores comunes hay que evitar?
- Mezclar fases con componentes sin criterio claro. La EDT se centra en entregables.
- Incluir paquetes gigantes y ambiguos. Si es muy grande, desglósalo más.
- Olvidar validar con interesados. Debe cumplir la regla del 100 %.
¿Qué beneficios y habilidades desarrollas con la EDT?
Una EDT bien definida evita trabajos invisibles y crecimiento descontrolado del alcance (scope creep). Además, se convierte en la columna vertebral de la planificación y la ejecución.
- Asignar responsables: cada paquete debe tener un dueño claro.
- Estimar mejor: tiempos y costos más precisos con paquetes pequeños.
- Sincronizar dependencias: entender qué depende de qué.
- Monitorear el progreso: saber qué se completó y qué falta.
- Reducir incertidumbre: gestionar riesgos de forma granular al descomponer por niveles.
- Habilidad clave: transformar el alcance en piezas claras, medibles y asignables; calendarizar de forma realista y controlar el progreso con mayor visibilidad.
¿Te animas a llevarlo a la práctica? Dibuja tu EDT hasta el tercer nivel y redacta el diccionario de al menos diez paquetes de trabajo clave. Comparte tu avance y dudas para afinar la descomposición y validar la regla del 100 %.
