Matriz de probabilidad e impacto
Clase 26 de 48 • Curso de Certificación PMP - 2017
Contenido del curso
¿Qué es un proyecto?
Iniciando el proyecto
Desarrollo del enunciado del alcance del proyecto
Creación del cronograma del proyecto
Presupuesto necesario y comunicar el plan
Planificación de riesgos del proyecto
Planificación de los recursos de un proyecto
Desarrollo del equipo del proyecto
Realización de las compras e intercambio de información
Medir y controlar el rendimiento del proyecto
Control de resultados del trabajo del proyecto
Cierre del proyecto
Sesiones en vivo
Resumen

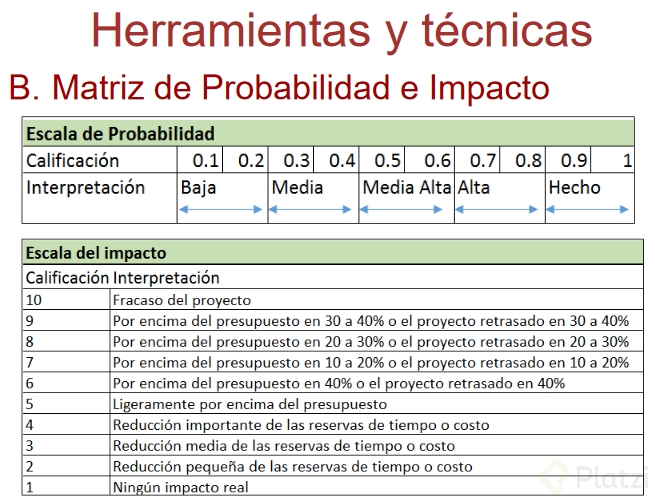

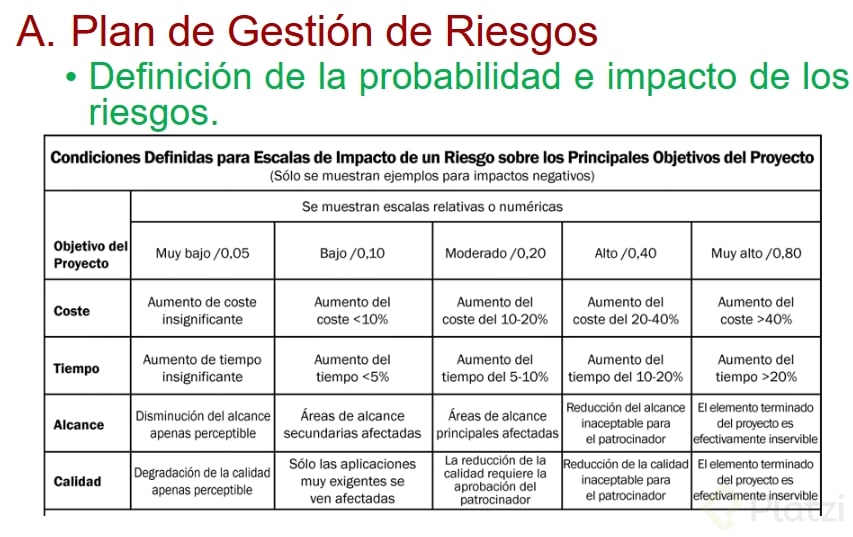

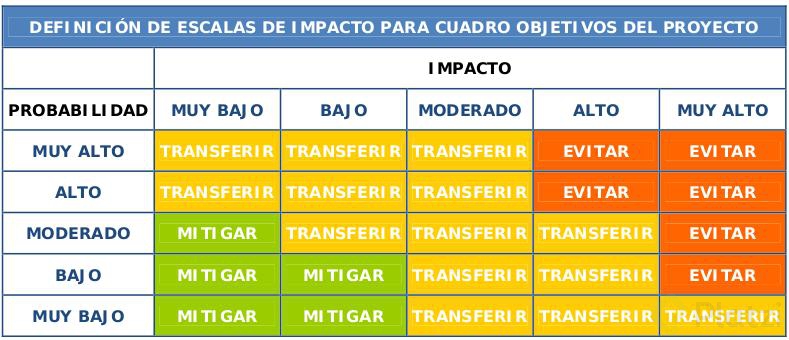

Dentro de las herramientas que se usan en el análisis de los riesgos usamos la matriz de probabilidad e impacto. Es importante que revisemos la probabilidad que tienen los riesgos y el impacto que pueden tener en el proyecto.
