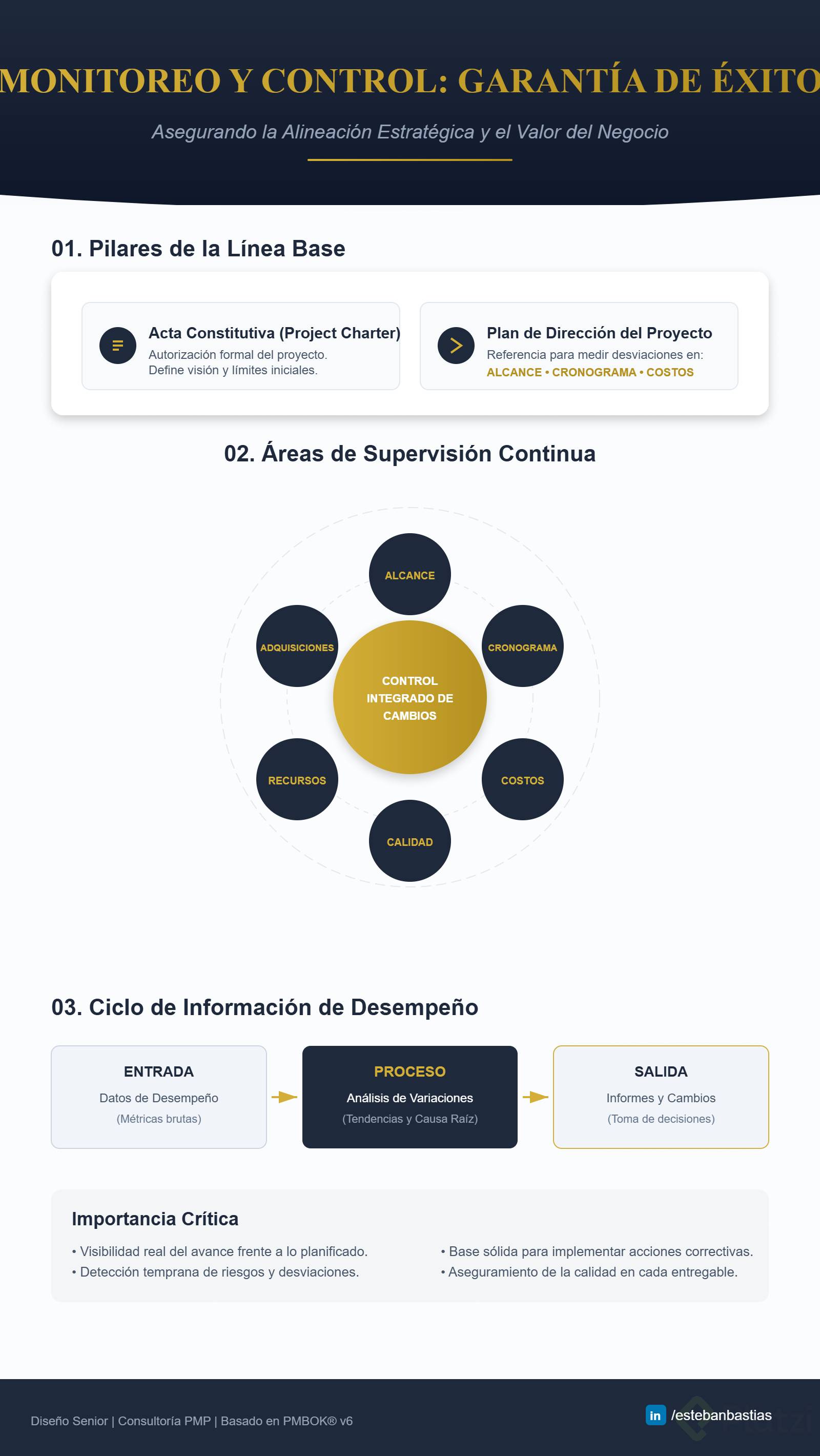

¿Qué se monitorea y qué se controla?
Se controla:
- Integrado de Cambios
- Alance
- Cronograma
- Costos
- Calidad
- Recursos
- Adquisiciones
Se monitorea:
- Comunicaciones
- Riesgos
- Involucramiento de los Interesados
¿Qué es el monitoreo y control de un proyecto?
El monitoreo y control de un proyecto es una disciplina fundamental para garantizar que un proyecto se desarrolle de acuerdo con lo planificado. Consiste en una serie de actividades de gestión que buscan evaluar si la ejecución del proyecto está alineada con las metas establecidas en el plan inicial. Aquí exploramos cuándo se realiza, su importancia y qué elementos son monitoreados y controlados en cada área del conocimiento.
¿Cuándo se realiza el monitoreo y control?
El monitoreo y control se ejecuta durante la fase de ejecución del proyecto. Es imprescindible haber establecido ciertos documentos previos, como el acta constitutiva y el plan de dirección del proyecto, los cuales deben estar aprobados. Estos documentos son esenciales, ya que proporcionan las bases del proyecto en términos de alcance, cronograma y costos, también conocidas como las líneas base del proyecto.
Documentos necesarios
¿Cómo se monitorean y controlan las actividades del proyecto?
Al comenzar la ejecución del proyecto, el director debe supervisar las actividades en curso, comparando el progreso con las líneas base establecidas.
Actividades clave
Elementos monitoreados
¿Cuál es la importancia del monitoreo y control?
El monitoreo y control son cruciales para determinar el estado actual del proyecto y decidir si es necesario realizar ajustes al plan o continuar como se está desarrollando. Esto se logra mediante:
Finalmente, el proceso de monitoreo y control fortalece la capacidad del director del proyecto para manejar desafíos, adaptarse a cambios y asegurar que los entregables cumplen con las expectativas de calidad y objetivos iniciales.
El monitoreo y control de un proyecto es una disciplina fundamental para garantizar que un proyecto se desarrolle de acuerdo con lo planificado. Consiste en una serie de actividades de gestión que buscan evaluar si la ejecución del proyecto está alineada con las metas establecidas en el plan inicial. Aquí exploramos cuándo se realiza, su importancia y qué elementos son monitoreados y controlados en cada área del conocimiento.
El monitoreo y control se ejecuta durante la fase de ejecución del proyecto. Es imprescindible haber establecido ciertos documentos previos, como el acta constitutiva y el plan de dirección del proyecto, los cuales deben estar aprobados. Estos documentos son esenciales, ya que proporcionan las bases del proyecto en términos de alcance, cronograma y costos, también conocidas como las líneas base del proyecto.
Al comenzar la ejecución del proyecto, el director debe supervisar las actividades en curso, comparando el progreso con las líneas base establecidas.
El monitoreo y control son cruciales para determinar el estado actual del proyecto y decidir si es necesario realizar ajustes al plan o continuar como se está desarrollando. Esto se logra mediante:
Finalmente, el proceso de monitoreo y control fortalece la capacidad del director del proyecto para manejar desafíos, adaptarse a cambios y asegurar que los entregables cumplen con las expectativas de calidad y objetivos iniciales.
¿Qué se monitorea y qué se controla?
Se controla:
Se monitorea:
Aquí dejo los apuntes que tomé de la clase:
Monitoreo y control Conjunto de actividades de gestión para verificar si el proyecto va marchando según lo planificado. En la ejecución se ve si va de acuerdo a lo planificado.
Para eso debe considerarse:
++- Acta constitutiva del proyecto:++ documento de inicio del proyecto - autoriza la existencia y designa al/la director/a del proyecto. Describe de forma gral. alcance, requisitos, entregables, etc.
Luego se entrega, ++- Plan de dirección del proyecto:++ en cada área de conocimiento se desarrolla un plan por ello esto es un documento centralizado que sirve de guía en la ejecución. Incluye líneas base de alcance, cronograma y costo.
++- Líneas base de alcance++ incluye también la EDT (estructura de desglose del trabajo)
Cuando ya está definido y estructurado el proyecto se comienza con la: ++- Ejecución:++ puesta en marcha las actividades con base en el plan de Dirección de Proyectos. Y para “No perder de vista la calidad” comienza el MONITOREO y CONTROL del proyecto.
Tener en la mira: la triple restricción de línea base de:
El plan y la acción deben estar ACORDE.
El control es la comparación de lo planificado vs. lo ejecutado. El monitoreo es visualizar que la ejecución esté marchando de acuerdo a lo previsto.
Buenas noches a todos,
Acorde a la revisión de los tiempos del cronograma me gustaría aportar que la duración del proyecto se calcula teniendo en cuenta la ruta crítica del proyecto; es decir, todas las actividades que se deben hacer siguiendo el camino más largo.
Al revisar el cronograma del ejemplo, para el cálculo del tiempo que se tomará la fase de **ejecución ** se contemplan los paquetes de trabajo: diseño, programación y puesta en marcha; **NO ** se incluye el paquete del Copywriting, y esto es porque solo dura 5 días y depende de la fase de planeación; mientras que por ejemplo, el paquete de diseño tiene una duración de 12 días y también depende de la fase de planeación, es decir, tiene un duración más larga y hace parte de la ruta crítica.
Espero me haya hecho entender.
Saludos a todos!
El proyecto dura 32 días, en el archivo se pone el item de monitoreo y control en 32 días también. Siempre se pone equivalente al total del proyecto?
Es una buena práctica antes de iniciar a elaborar el cronograma de trabajo es realizar el EDT, ya que en este se pueden definir todas las tareas a realizar para después establecer los tiempos.
Buen día Ana. me he confundido. En la clase anterior, nos pediste extraer los entregables. Y en tu organigrama, tienes grupos de procesos que han generado entregables.
También, tengo entendido que solo las fases de proyecto generan entregables.
Gracias de ante mano.
Ya varios autores incluyen la fase de "Monitoreo y Control" transversal en lo que es el ciclo de vida del proyecto. Ya no se ve como un aislada.
Siento que hay una confusión entre fases del ciclo de vida del proyecto (inicio, planificación, ejecución, monitoreo, cierre) y los entregables reales del proyecto, que deberían estar en la EDT.
Para este caso un ejemplo concreto de la EDT sería:
├── 1.1 Diseño gráfico (Cuenta de control o componentes grandes del proyecto) │ └── 1.1.1 Investigación de identidad visual (paquete de trabajo) │ └── 1.1.2 Maquetación de prototipos ├── 1.2 Desarrollo técnico │ └── 1.2.1 Programación front-end │ └── 1.2.2 Programación back-end ├── 1.3 Contenidos │ └── 1.3.1 Redacción de textos │ └── 1.3.2 Carga de contenido ├── 1.4 Implementación │ └── 1.4.1 Pruebas de funcionamiento │ └── 1.4.2 Puesta en producción
Los niveles de la EDT son:
Nivel 1: Entregable principal que de hecho está muy asociado al objetivo general.
Nivel 2: Son los componentes del proyecto también pueden verse como resultados o como sub-entregables.
Nivel 3: Son actividades grandes, trabajo concreto, medible y asignable a alguien.
Hola! Las consideraciones previas al monitoreo y control aplican para los tipos de ciclo de vida de proyecto ágil? tienen el mismo nombre?
